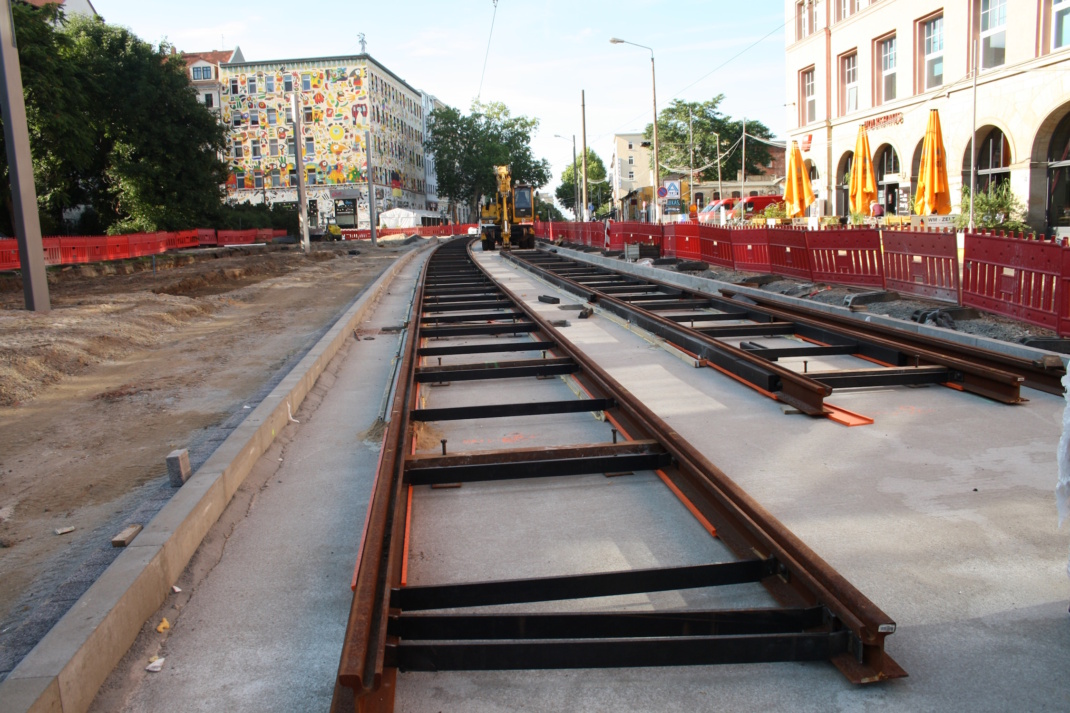

Da hat nicht nur die Linksfraktion lange drauf gewartet, dass das Leipziger Baudezernat endlich die Evaluierung des „Mittelfristigen Investitionsprogrammes im Straßen- und Brückenbau 2013–2020“ vorlegt. 2016 hatte sie so etwas beantragt. In der Stadtratssitzung am 31. Mai kam die Evaluation dann endlich auf den Tisch. Und die Bilanz ist – na ja – sehr durchwachsen. Nur: Wer ist eigentlich schuld daran?

Die Frage tauchte in der Debatte zur Informationsvorlage aus dem Baudezernat auf. Eine Gelegenheit, die auch FDP-Stadtrat Sven Morlok dazu nutzte, insbesondere Oberbürgermeister Burkhard Jung direkt anzugreifen. Er machte ihn dafür verantwortlich, dass aus dem Investitionsprogramm von 2013 bis heute – also drei Jahre nach Auslaufen des „Mittelfristigen Investitionsprogramms“ – erst 60,37 % der Maßnahmen abgeschlossen sind. Weitere 7,55 % befinden sich gerade im Bau, aber 32,08 % sind noch nicht baulich umgesetzt.

Es ist also ganz ähnlich wie beim Radverkehrsentwicklungsprogramm. Irgendetwas klemmt da gewaltig. 17 Maßnahmen an Straßen und Brücken sind zwar zeitlich eingeordnet, aber nicht alle im Doppelhaushalt 2025/2026, sondern meist erst in den Jahren danach. Das heißt, was im „Mittelfristigen Investitionsprogramm“ bis 2020 eigentlich priorisiert war, wird bei einigen Projekten erst 2030 fertig.

Die Evaluation des Mittelfristigen Straßen- und Brückenbauprogramms.

Wo sind die Bauingenieure?

Woran liegt das also? Am Geld wohl eher nicht, wie Sven Morlok feststellte. Sehr vehement feststellte. Denn ein Knackpunkt hat sich ja längst herausgestellt: Das Verkehrs- und Tiefbauamt (VTA) hat zu wenige Planer, also ausgebildete Bauingenieure, die die Projekte bis zur Umsetzungreife bringen.

Was eigentlich schon 2018 klar war, als der Stadtrat die „Mobilitätsstrategie 2030“ beschloss. Mit der Aufforderung an die Verwaltung, genau zu beziffern, wie viele Personalstellen im VTA fehlen. Sagt zumindest Sven Morlok.

Es ist ja nicht so, dass das Thema unter den Tisch fiel. Denn in den Folgehaushalten wurden auch jedes Mal zusätzliche Planerstellen im VTA finanziell untersetzt. „Nicht genug“, sagt Morlok und verweist in seiner Rede darauf, dass die Ratsversammlung noch weitere Planerstellen draufpacken musste. Und auch das reiche ja augenscheinlich nicht. Die Stadt hatte also zu wenige Personalstellen für Planer vorgesehen.

Eine ganz schwierige Diskussion, die es so im zuständigen Ausschuss auch schon mehrfach gegeben haben muss. Wie viele Planerstellen fehlen wirklich?

Oder ist nicht eher das eigentliche Problem, dass Leipzig zu spät angefangen hat, neue Stellen im VTA zu schaffen, weil die halbierten Absolventenjahrgänge auch Abgänger der Technischen Hochschulen betreffen? Alle Kommunen kämpfen heute um das qualifizierte Personal und Leipzig hat gewaltige Schwierigkeiten, die vorgesehenen Planerstellen auch zu besetzen, wie Baubürgermeister Thomas Dienberg feststellte: „Knapp 30 Stellen konnten wir bislang nicht besetzen.“

Da sind die zusätzlich im Doppelhaushalt 2023/2024 beschlossenen Stellen mit dabei.

Anliegerstraßen, Brücken, Radwege …

Und natürlich ist da absehbar, dass das Baudezernat den riesigen Stau anspruchsvoller Baumaßnahmen nicht abbauen kann.

Bei den Anliegerstraßen, die oft nur noch notdürftig geflickt sind, geht es weiter, wie die Vorlage des Baudezernats feststellt: „Nicht baulich umgesetzt werden konnten insgesamt 31 Anliegerstraßen. Damit wurden 36,73 % der Maßnahmen realisiert, 63,27 % der Maßnahmen konnten noch nicht begonnen werden.“

Und die fehlenden Planungskapazitäten haben auch für das Radwegeprogramm direkte Folgen, wie die Vorlage feststellt: „21 Radverkehrsanlagen konnten nicht baulich umgesetzt werden. Damit wurden 25 % der Maßnahmen realisiert und 75 % der Maßnahmen noch nicht begonnen. Eine der Hauptursachen für den geringen Realisierungsgrad ist die Grunderwerbsproblematik.

In der Regel wird bzw. kann kein Baurecht (B-Plan oder Planfeststellung) geschaffen werden, was dann zu einem fehlenden Instrument für eine Besitzeinweisung/Enteignung führt. Damit bleibt nur die Möglichkeit eines freihändigen Grunderwerbs, d. h. der Verkaufsbereitschaft des Grundeigentümers, der nicht immer oder nur in sehr langen Zeiträumen zu erreichen ist.“

Das bestätigt die Analyse des ADFC von 2020.

Bei den dringlichen Brückenbaumaßnahmen sieht es nicht besser aus, stellt die Vorlage fest: „47 Brückenbaumaßnahmen konnten nicht baulich umgesetzt werden. Damit wurden 32,86 % der Maßnahmen realisiert und 67,14 % der Maßnahmen konnten noch nicht begonnen werden.“

25 Millionen Euro sind deutlich zu wenig

Wobei es nicht nur an fehlenden Bauingenieuren liegt, wie Burkhard Jung anmerkte. Denn wenn ein Projekt endlich durchgeplant ist, braucht Leipzig in der Regel Fördermittel von Bund oder Land, muss also qualifizierte Projektanträge stellen, ohne zu wissen, ob und wann die Fördermittel bewilligt werden.

Jedes Projekt, das in das nächste Haushaltsjahr verschoben werden muss, bringt andere Planungen durcheinander. Noch komplizierter wird es, wenn es um Komplexmaßnahmen geht, bei denen auch die LVB mitbaut.

Und das aktuelle Jahr zeigt ja, dass mittlerweile auch viele Projekte gar nicht mehr am Markt platziert werden können. Entweder, weil in der Ausschreibung gar kein Angebot abgegeben wird oder nur eines, das den kalkulierten Kostenrahmen völlig sprengt. Und noch eine Ursache nennt die Vorlage: „Schwierigkeiten beim Grunderwerb gehören zu den Verzögerungsgründen für Verkehrsbaumaßnahmen.“

Mit dem verfügbaren Geld ist es auch nicht so simpel, wie in der Diskussion geäußert: „Das Mittelfristprogramm orientierte sich in seiner Abschätzung der Realisierbarkeit an einem Finanzszenario, das die Mittelverfügbarkeit im Verkehrs- und Tiefbauamt aus den Jahren 2009 bis 2012 zur Grundlage hatte. Im Durchschnitt betrug der Haushalt in dieser Zeit 15,44 Mio. Euro/a und dem entsprach annähernd das ‚Szenario 16,5 Mio.‘ des beschlossenen ‚Mittelfristprogramm bis 2020‘“, heißt e in der Vorlage der Stadt.

„Der Durchschnitt des Eckwertes (Stadtanteil) für die Haushalte der Jahre 2012 bis 2016 betrug dann 14,81 Mio. Euro; tatsächlich standen – mit größeren Schwankungen – von 2012 bis 2020 durchschnittlich 8,54 Mio. Euro/a als Eigenanteile zur Verfügung …“

Im Schnitt wurden dann um die 25 Millionen Euro jährlich in Straßen und Brücken investiert.

Und da wird es dann ziemlich haarig. Denn gleichzeitig stellt die Vorlage fest: „Der Bruttosachwert (ohne Fördermitteleinnahmen) des Verkehrsinfrastrukturvermögens (Brücken, Straßen, Wege, Plätze, LSA usw.) des Verkehrs- und Tiefbauamtes beträgt zum Stichtag 31.12.2020 nunmehr 1.091,14 Mio. Euro, die jährliche Abschreibung (AfA – Absetzung für Abnutzung) beträgt 51,106 Mio. Euro. Die jährlich getätigten Investitionen in Verkehrsbaumaßnahmen lagen damit deutlich unter der Abschreibung.“

Es stand also immer nur die Hälfte des Geldes zur Verfügung, das eigentlich allein für den Substanzerhalt des Straßennetzes hätte ausgegeben werden müssen.

Ein Straßennetz auf Verschleiß

Allein in den vergangenen zehn Jahren hat Leipzigs Straßensubstanz 250 Millionen Euro an Wert verloren. Was so klingt, als wäre es wirklich eine Wertanlage. Ist es aber nicht. Eher ist es ein zunehmender Verschleiß, der mit 25 Millionen Euro Einsatz im Jahr nicht aufgehalten werden kann.

Aber mit dieser Informationsvorlage hat Leipzigs Baudezernat überhaupt erst einmal eine Evaluation des Mittelfristigen Straßenbauprogramms vorgelegt – das allererste Mal überhaupt. Sodass jetzt die Stadträte endlich auch belastbare Zahlen auf dem Tisch haben.

Dass das Tempo beim Straßenbau hinten und vorne nicht reicht, schon gar nicht für die Mobilitätsstrategie 2030, ist den Stadträten eigentlich schon länger bewusst. Nur hatten sie bislang keine Zahlen auf dem Tisch, die wirklich zeigen, wo es hängt.

Zwei wichtige Pläne, die für die Umsetzung wichtig sind, hat das Baudezernat derzeit in Arbeit. Die Linksfraktion nutzte deshalb die Gelegenheit, für beide Pläne feste Abgabetermine zu beantragen. Aber Thomas Dienberg musste abbremsen:

Das VTA würde es nicht schaffen, beide Pläne vorfristig vorzulegen. Das eine ist das „Basismodul Hauptachsen“, mit dem endlich alle Neubauverzögerungen an den Leipziger Hauptstraßen abgearbeitet werden sollen. Das soll nun bis zum 31. Oktober vorliegen. Und das schon lange erwartete Investitionsprogramm Rad- und Fußverkehr soll es nun erst bis zum 31. Januar 2024 geben. Diese Daten sagte Dienberg am 31. Mai verbindlich zu.

Der Änderungsantrag zu diesen Daten ging dann nicht – wie von Falk Dossin (CDU) beantragt – zurück ins Verfahren, sondern wurde mit 37:15 Stimmen verbindlich beschlossen.

Die Informationsvorlage selbst musste nicht beschlossen werden. Aber einige Ratsfraktionen werden damit jetzt endlich arbeiten können. Bis hin zur Beantragung von deutlich mehr Mitteln für Straßen- und Brückenbau. Denn 25 Millionen Euro pro Jahr sind sichtlich zu wenig.

Empfohlen auf LZ
