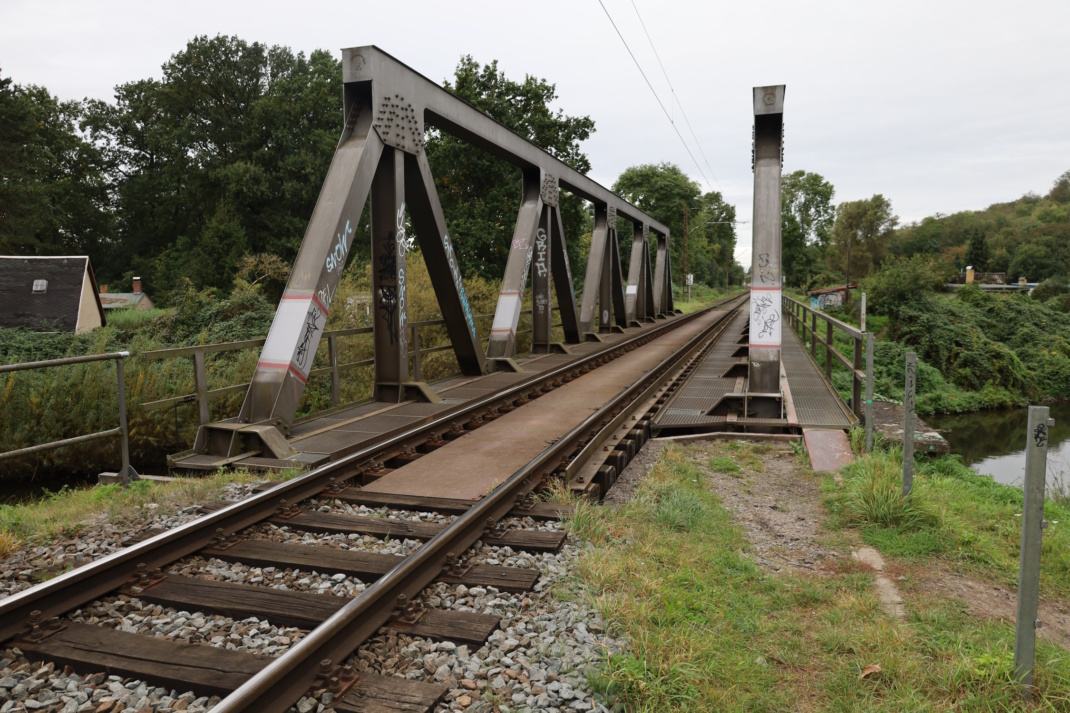

Im Oktober 2023 konnten wir an dieser Stelle noch melden: „Leipzig übernimmt die Waldbahnbrücke von der DB“. Da schien es noch ganz einfach zu sein, dass Leipzig nicht nur die denkmalgeschützte Brücke über die Weiße Elster von 1959 von der Deutschen Bahn übernehmen kann, die sowieso eine neue Bahnbrücke bauen muss. Auch eine neue Radwegverbindung kam in greifbare Nähe. Doch mit den Verhandlungen mit der DB kamen dann die Komplikationen.

Machbar wären die Visionen: Die denkmalgeschützte Brücke wird einfach verschoben, sodass die Bahn an der Stelle eine neue Brücke für die Waldbahn von Kleinzschocher nach Markkleeberg bauen kann. Gleichzeitig baut die Bahn dann für die Stadt auch Radweganschlüsse, die dann über die denkmalgeschützte Stahlbrücke eine neue Radverbindung über die Weiße Elster ermöglichen.

„Zusätzlich zur Umsetzung des Überbaus wird von der DB Netz eine Radwegführung entlang der Gleistrasse als Anbindung an das vorhandene Radwegenetz in die Planung aufgenommen“, hieß es in der Vorlage der Stadt dazu. Und 2024 sollte es eigentlich losgehen, sollten die Planungen vorgestellt werden.

Die Vorlage von 2023 zur Übernahme der denkmalgeschützten Stahlträgerbrücke

Lieber doch nicht …

Doch in den Verhandlungen kam es dann doch anders, wie uns das Verkehrs- und Tiefbauamt (VTA) auf Nachfrage mitteilt: „Die Bahn hat in Abstimmung mit der Stadt eine Entwurfsplanung erstellt, die aus Sicht der Stadt technisch umsetzbar wäre.

Jedoch hat die Bahn der Stadt auf Basis des Ausschreibungsergebnisses für die Bauleistungen des Gesamtvorhabens einen Finanzierungsvorschlag unterbreitet, der zum einen konkrete Kosten benennt, zum anderen aber insbesondere in der Kostenteilung erheblich von der Planfeststellung und den darauf beruhenden städtischen Erwartungen abweicht.

Insbesondere soll die Stadt Kosten für die Instandsetzung der Waldbahnbrücke übernehmen, die laut Planfeststellungsbeschluss von der Bahn zu tragen sind.“

Da wird es auf einmal deutlich teurer für die Stadt. Bisher konnte sie davon ausgehen, dass sie die Übernahme und Herrichtung der Brücke nur 48.000 Euro kosten würde.

„Entsprechend dieses Kostenteilungsvorschlags wäre ein Brückenneubau für die Rad-/Gehwegverbindung für die Stadt wirtschaftlicher als die Übernahme der alten Eisenbahnbrücke“, so das VTA, das natürlich davon ausging, dass der Planfeststellungsbeschluss gilt.

Doch diese Rahmenbedingungen haben sich sichtlich geändert.

Nun doch teurer selber bauen?

„Die Übernahme ist deshalb stadtseitig zu den aktuellen, dem Planfeststellungsbeschluss widersprechenden Konditionen nicht vorgesehen“, erklärt das VTA. „Da die Bahn angekündigt hat, beim Eisenbahnbundesamt Dresden kurzfristig einen Antrag auf Änderung der Planfeststellung einzureichen, mit dem nunmehrigen Ziel des Versetzens der denkmalgeschützten Eisenbahnbrücke auf bahneigene Flächen, kann zum weiteren Fortgang seitens der Stadt aktuell nicht mehr gesagt werden.“

Bahneigene Flächen heißt in diesem Fall: Die denkmalgeschützte Brücke bleibt nicht vor Ort und steht damit auch nicht mehr als zentraler Teil einer Radwegüberführung zur Verfügung.

Was aus Leipziger Sicht doppelt schade ist. Denn damit verschwindet hier nicht nur ein markantes Baudenkmal. Auch eine andere Brückenvariante für eine Rad-/Gehwegbrücke würde deutlich teurer werden. Eine Berechnung für eine Brücke mit Aluminium-Überbau ergab schon einmal Baukosten von 2.450.000 Euro.

Logisch, dass die Stadt gern an der Übernahme-Variante festhalten möchte.

„Die Stadt setzt sich jedoch weiterhin für die vereinbarte und im Planfeststellungsbeschluss festgesetzte sinnvolle Weiternutzung der Brücke im städtischen Wegenetz ein und wird dies gegenüber der Planfeststellungsbehörde deutlich machen“, so das VTA.

Der Ball liegt jetzt also beim Eisenbahnbundesamt Dresden, das entscheiden muss, ob die Variante aus dem ursprünglichen Planfeststellungsbeschluss weiter gilt oder eine Änderung im Sinne der DB genehmigt wird. Womit sich dann der Traum von einer neuen Radverbindung über die Weiße Elster erst einmal für Jahre erledigt hätte.
