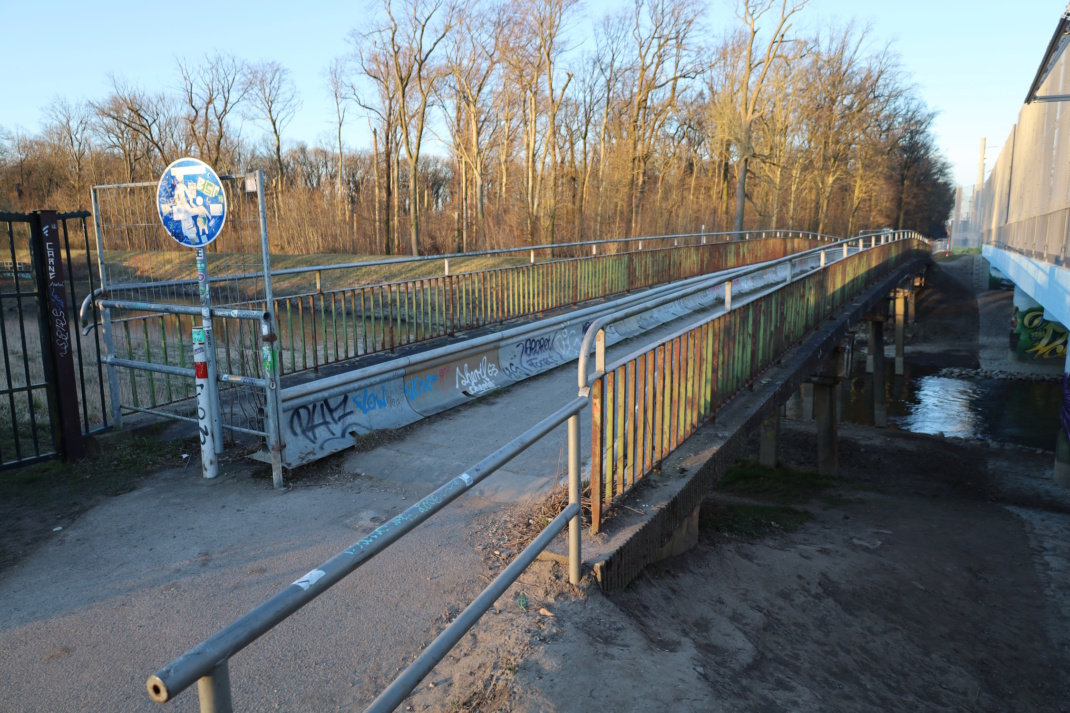

Es war zu erwarten, dass es deutlich teurer werden würde, als der Stadtrat im September 2022 seinen eigenen Beschluss aus dem Januar 2022 kassierte: Der Steg über die Nahle sollte doch nicht 5 Meter breit werden, sondern nur 4 Meter breit, wie es in der Ursprungsvorlage der Stadt gestanden hatte. Nun hat das Verkehrs- und Tiefbauamt (VTA) die neue Kostenberechnung vorgelegt.
„Die Gesamtkosten für Planung und Bau erhöhen sich von 2.976.000 EUR brutto um 2.224.000 EUR brutto auf 5.200.000 EUR brutto. Der städtische Anteil beträgt 5.200.000 EUR brutto“, heißt es darin. Und recht genüsslich erklärt das VTA, in welchen Einzelblöcken es besonders heftige Kostensteigerungen gab.
Was natürlich die Frage aufwirft, wer da eigentlich Schuld trägt an dem Dilemma. Denn mit guten Gründen forderte die Ratsmehrheit im Januar 2022 eine Verbreiterung der Brücke auf 5 Meter, denn hier geht nicht nur eine Hauptradroute von Möckern Richtung Leutzsch durch und die Brücke über die Neue Luppe hat ganz selbstverständlich bei ihrem Neubau eine Beite von 5 Metern bekommen.
Doch im Januar 2022 sollte es mal wieder ganz fix geben, denn im Sommer 2022 wollte das VTA die Brücke bauen. Die Planungen waren im November 2021 fertig geworden und liefen dann durch die Ausschüsse – augenscheinlich zu wenig Zeit für die Stadträte, sich eine belastbare Meinung zum Entwurf zu bilden.
Noch im Januar 2022 stellten die Fraktionen von Linken, Grünen und SPD ihren gemeinsamen Änderungsantrag: „Der Nahlesteg im Zuge des Heuwegs ist Teil einer stark genutzten Ost-West-Verbindung für Fuß- und Radverkehr und wird intensiv genutzt. Sie soll in ausreichender Breite für Begegnungsverkehr hergestellt werden. Die Regelbreite für einen gemeinsamen Fuß- und Radweg beträgt 2,5 Meter, woraus sich eine nötige nutzbare Breite der Brücke von 5 Metern ergibt. Damit sind gefahrlose Begegnung und Aufenthalt im Begegnungsverkehr auf der Brücke möglich.“
Neuausschreibung des Brückenbaus – Baubeginn jetzt wohl Ende August
Warum der Steg aber nur mit 4 Meter Breite geplant wurde, war nicht so recht ersichtlich. Der Verweis auf den ebenso schmal gebauten Weg zwischen dem Steg über die Neue Luppe und die dem Steg über die Nahle ist nicht wirklich stichhaltig. Zu schmal angelegte Wege begründen nicht wirklich, dass dann auch die Brückenbauwerke schmaler werden müssen. Erst recht, wenn die Stadt eigentlich die umweltfreundliche Mobilität ausbauen will.
An Sonnentagen und Wochenenden kommt auf dem Heuweg auch noch erheblicher Fußverkehr mit Kindern, Kinderwagen und Hunden hinzu.
Trotzdem kündigte die Freibeuter-Fraktion schon im Januar an, die Brücke ein halbes Jahr später wieder zum Abstimmungsthema zu machen und dann die ursprünglichen 4 Meter Breite wieder einzufordern. Und genau das passierte dann im September.
Da war natürlich das Bauzeitfenster für 2022 vorbei und der Brückenbau musste neu ausgeschrieben werden – mit den jetzt vom VTA festgestellten Kostensteigerungen. „Im Januar 2022 hat der Stadtrat die Vorlage VII-DS-06002 Bau- und Finanzierungsbeschluss Ersatzneubau des Nahlestegs im Zuge des Heuwegs, Bauwerk II/12 (Bestätigung gem. § 81 (5) SächsGemO) beschlossen.
Diese sah entsprechend der Empfehlungen für Radverkehrsanlagen (ERA) eine lichte Breite zwischen den Brückengeländern von 4,0 m vor. Durch den Stadtratsbeschluss wurde jedoch eine Umplanung auf 5 m veranlasst, die infolge eines erneuten Stadtratsbeschlusses vom September 2022 wiederum eingestellt und die ursprüngliche Planung auf 4 m nutzbare Brückenbreite fortgesetzt wurde. Dadurch und durch den Umstand der resultierenden zeitlichen Verschiebung sowie durch die inzwischen unabhängig eingetretenen erheblichen Preiserhöhungen kommt es zu Kostensteigerungen“, so das VTA.
Die neue Vorlage zum Nahlesteg.
Jetzt muss die neue Vorlage in der Februar-Ratssitzung beschlossen werden, damit die Ausschreibung herausgehen kann. „Die Baumaßnahme soll Ende August 2023 begonnen werden. Die Bauzeit beträgt ca. 15 Monate bis voraussichtlich Ende 2024“, teilt das VTA noch mit.
